9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。 灵山六炉山风电项目规划装机400MW,是广西陆上单体...
8月27日,我司承建的洱源县大枫树光伏发电项目配套送出工程顺利完成首基基础浇筑,这是继项目开工后的又一重要节点。由此,项目进入施工高峰期。...
8月13日,由我司承建的白杨河煤矿110kV变电站外线PC总承包项目正式开工,项目进入全面建设阶段。 白杨河煤矿井田面积20.24平方公里,地质储量10.74亿吨,...
8月10日,由我司承建的洱源县大枫树光伏发电项目配套送出工程举行开工仪式,标志着项目进入全面建设阶段。 洱源县大枫树光伏电站是大理州2022年开工...
文章来源:未知 浏览次数:
公司在国网江西省500kV井文Ⅰ、Ⅱ回(跨昌吉赣铁路7标段)迁改工程投标中,经评标小组评议并由智方工程设计有限公司批准,确定中标,并于2016年9月发出《中标通知书》。
该工程改造线路长度共2.8km,新架设导地线1.4km。设计基本风速27m/s,覆冰15mm。线路附近以平地地形为主,地面起伏很小,沿线以稻田为主。改造跨越档采用“耐-直-直-直-耐”形式;本工程拆除实现独立耐张段的安全跨越改造。新建段导线为4×JL/LB20A-400/50型铝包钢芯铝绞线,地线一根为JLB35-100/JLB20A-100型铝包钢绞线,另一根地线采用24芯OPGW光缆。

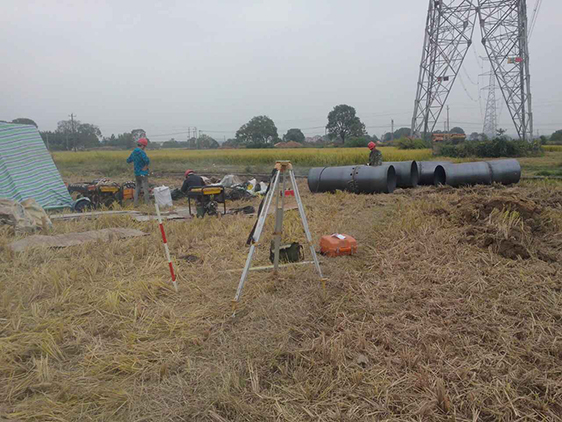

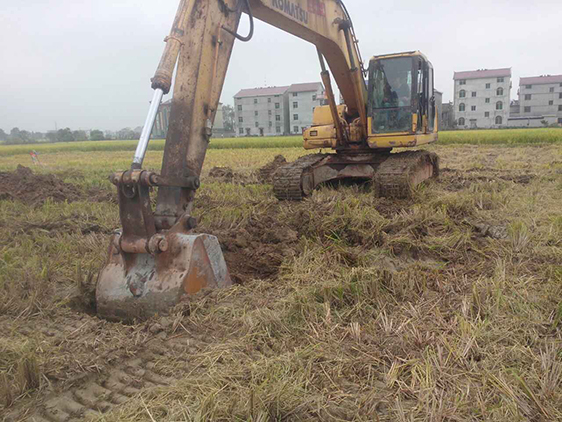

该工程已于10月05日开工,11月05日~11月19日停电15天进行迁改工程。这是我公司在国网江西省电力公司检修分公司的第一个500kV迁改工程,公司领导非常重视,已采取有力措施,确保该工程安全、优质、按期竣工。
