500kV天坡一线迁改工程开工

2014-12-18 14:30

文章来源:未知  浏览次数:

        由我公司承建施工的成绵乐铁路客运专线配套工程500kV天坡一线迁改工程于2014年12月16日正式开工。

       成绵乐铁路客运专线在乐山市市中区平兴乡和眉山市青神县罗波乡分别穿越500kV天坡一线25#~26#和79#~80#,由于交叉跨越点导线有接头且跨越耐张段不满足规程规范“主干铁路重要设施的跨越应采用独立耐张段,且耐张段中直线塔不应超过3基”的要求,必须对2处跨越段进行迁改。25#~27#迁改方案为拆除原25#直线塔,在25#顺线路大号侧新建一基耐张塔,更换25+1#~27#的导、地线及OPGW复合光缆,更换导地线长度为0.751km;77#~81#迁改方案为拆除原77#直线塔,在77#小号侧和80#、81#之间各新建一基耐张塔,更换77+1#~80+1#之间的导、地线及OPGW复合光缆,更换长度为1.807km。

       本工程为单回线路,导、地线及OPGW的选用与原设计保持一致,导线采用4×LGJ-400/35钢芯铝绞线,分裂间距450毫米;避雷线一条采用GJ-80钢绞线,另一条采用OPGW-100(24芯)型光纤复合架空地线。

500kV天坡一线迁改工程开工

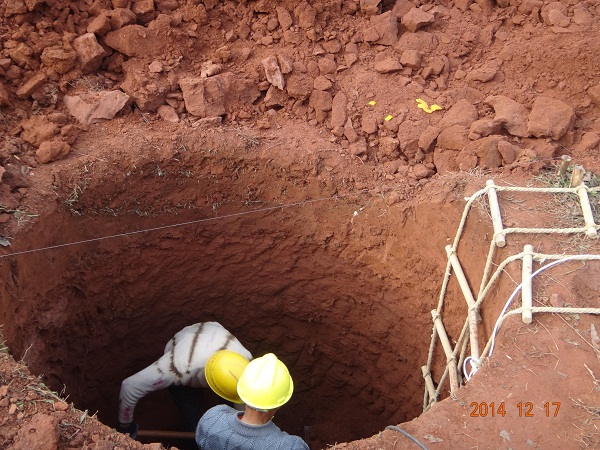

N25+1D腿基础开挖
500kV天坡一线迁改工程开工

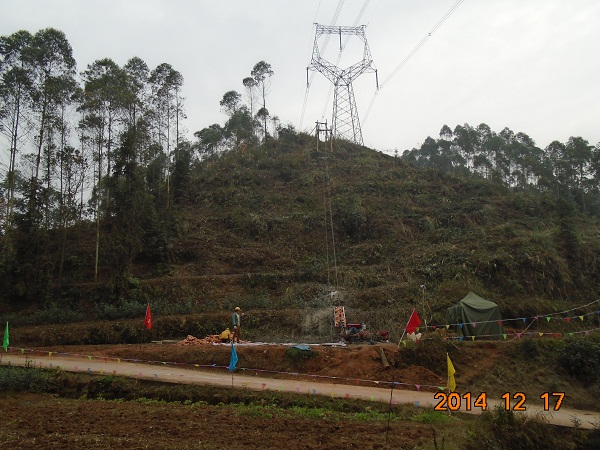

N25+1施工现场
500kV天坡一线迁改工程开工

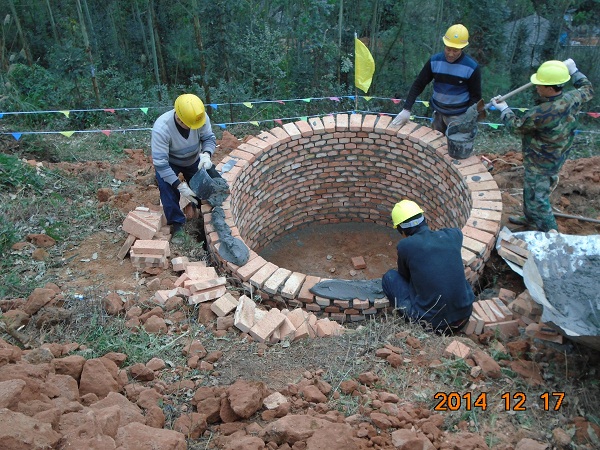

N77+1索道运输材料
500kV天坡一线迁改工程开工

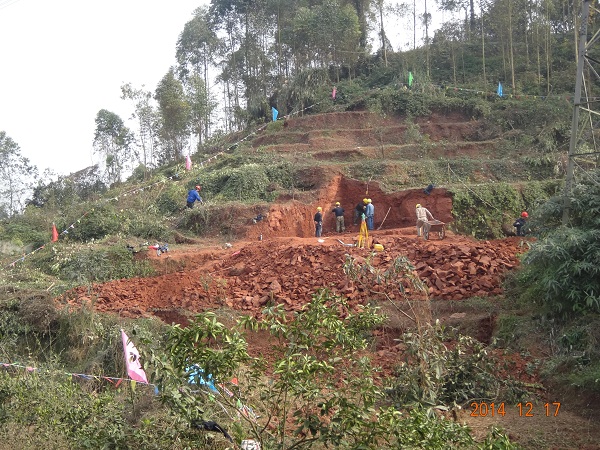

N77+1B腿基础砌砖模
