9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。 灵山六炉山风电项目规划装机400MW,是广西陆上单体...
8月27日,我司承建的洱源县大枫树光伏发电项目配套送出工程顺利完成首基基础浇筑,这是继项目开工后的又一重要节点。由此,项目进入施工高峰期。...
8月13日,由我司承建的白杨河煤矿110kV变电站外线PC总承包项目正式开工,项目进入全面建设阶段。 白杨河煤矿井田面积20.24平方公里,地质储量10.74亿吨,...
8月10日,由我司承建的洱源县大枫树光伏发电项目配套送出工程举行开工仪式,标志着项目进入全面建设阶段。 洱源县大枫树光伏电站是大理州2022年开工...
文章来源:未知 浏览次数:
由我公司承建的江安至大观110kV线路新建工程起于江安变电站110kV构架,止于大观变电站110kV构架, 线路全长29.6km,全线杆塔91基,自立式铁塔45基,普通混凝土电杆46基,其中耐张杆塔23基,直线杆塔68基。导线采用LGJ-240\30钢芯铝绞线,地线一根采用LBGJ-50,另一根采用光纤复合架空地线型号为OPGW-60;本工程导地线均采用铝合金节能型防震锤防震,导线采用FDZ-4防震锤,避雷线采用FDZ-2T型防震锤,OPGW采用音叉式多频防震锤。本线路工程穿220kV线路2次,跨110kV一次,各种交叉跨越共计266次。
本工程自2009年2月12日正式开工以来,我公司员工发挥成蜀不怕吃苦、勇于创新的精神,短短半个月时间基础开挖已达50基,基础浇制已完成15基。全体施工人员在项目部领导下保安全、重质量、抓进度,全力以赴按业主要求的工期和质量完成施工任务,目前基础工程施工正在紧张、有序的进行中。

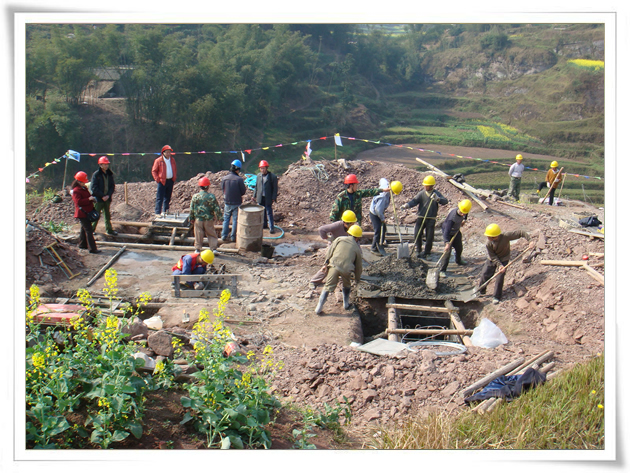

【公司领导视察施工现场】

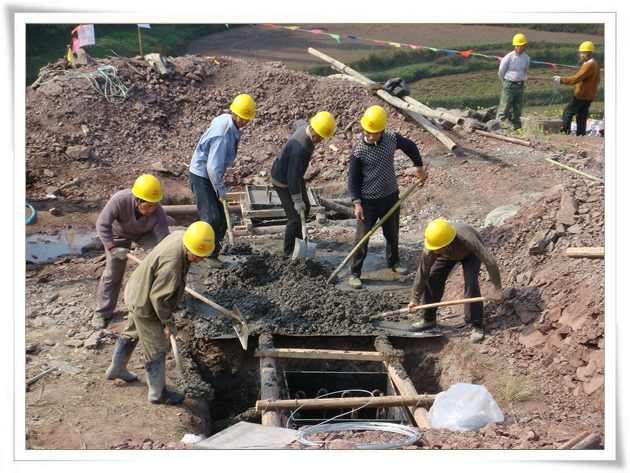

【基础浇制现场】

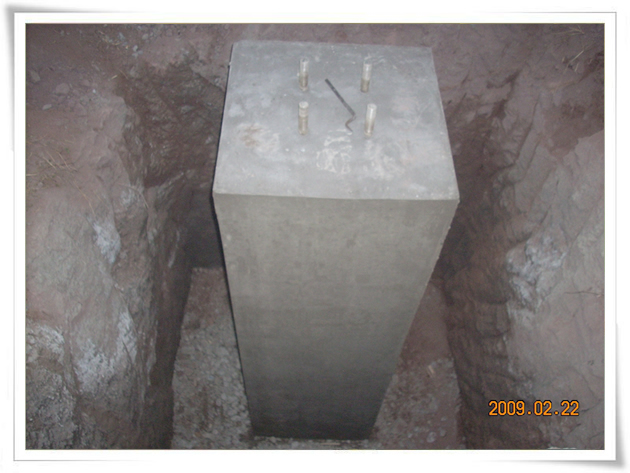

【已经浇制完成的基础】
