水津关~草坝110千伏输电线路新建工程位于四川省雅安市境内。线路长度2.906km,共有铁塔13基,导线采用LGJ-185型钢芯铝绞线,单回路架设。

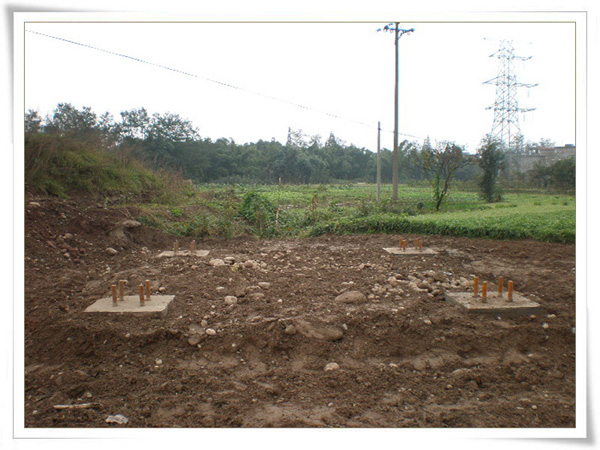

于2008年8月25日开工。至2008年10月28日基础混凝土浇制完成8基,完成60%。
2008年10月28日建设单位四川雅安杰森电力有限公司刘总带队组织专家对基础工程分部进行中间检查验收。采取了资料核查、现场实测、结合询问等方式。
经过检查验收各位专家一致认为:该工程基础工程分部施工阶段施工单位质量体系运行良好,施工资料齐全、真实、整洁,现场尺寸控制良好,实物外观美观。该工程基础工程分部施工质量达到优良标准。可以转入铁塔组立工序。
