9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。 灵山六炉山风电项目规划装机400MW,是广西陆上单体...
8月27日,我司承建的洱源县大枫树光伏发电项目配套送出工程顺利完成首基基础浇筑,这是继项目开工后的又一重要节点。由此,项目进入施工高峰期。...
8月13日,由我司承建的白杨河煤矿110kV变电站外线PC总承包项目正式开工,项目进入全面建设阶段。 白杨河煤矿井田面积20.24平方公里,地质储量10.74亿吨,...
8月10日,由我司承建的洱源县大枫树光伏发电项目配套送出工程举行开工仪式,标志着项目进入全面建设阶段。 洱源县大枫树光伏电站是大理州2022年开工...
文章来源:网络 浏览次数:

11月29日,我司承建的川藏铁路雅安境内500kV石雅一二线迁改工程全部完成,并于30日成功送电投运。

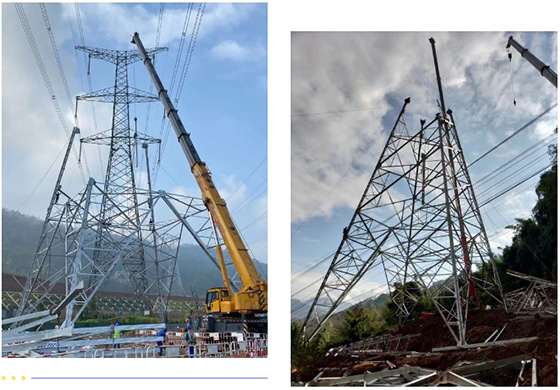

迁改工程起于500kV石雅一二线259#大号侧新建耐张塔A1,止于500kV石雅一二线263#。工程位于四川省雅安市天全县始阳镇,260#-261#铁塔跨越在建川藏铁路林雅段,因原铁塔高度不够,不满足电力线路跨越铁路相关技术标准要求,需要进行迁改。新建铁塔中单基塔重达169吨,高度达83.6米。
该工程与500kV石雅三四线迁改工程服务于川藏铁路林雅段建设,在500kV石雅三四线迁改工程经验基础之上,项目团队持续优化安全、质量、进度管理,全力保障项目如期送电投运。前期,为确保停电期间施工安全、满足后期铁路运营和电力检修需要,通过现场勘测、优化线路走向布局、设计,对整个项目的关键节点、施工难点及安全风险点做好计划与应对预案;过程中,合理组织调配人力、物资,积极对接属地政府、交通等部门,协调材料运输途径、开辟通道,使用X光无损探伤技术对隐蔽工程进行精准化质量过程管控,确保项目建设优质高效推进。项目计划停电时间为11月08日至29日,项目团队不辱使命,如期完成所有迁改任务。
10月中旬,我司如期高质量完成了川藏铁路雅安境内500kV石雅三四的迁改,两项迁改工程的如期竣工,为保障川藏铁路林雅段工程进度创造了有利条件。同时,500kV石雅线是四川电网重要的水电送出通道,将川西地区的清洁能源送往成都等负荷中心。两项工程的完成有利于地区电网的安全稳定运行,助力四川电网结构优化和川西地区清洁能源开发利用。
