“500kV石雅一二线综合检修工作全部完成,人员已全部下塔,所有安全措施已全部拆除,确认塔上无遗留物,线路具备恢复送电条件。”

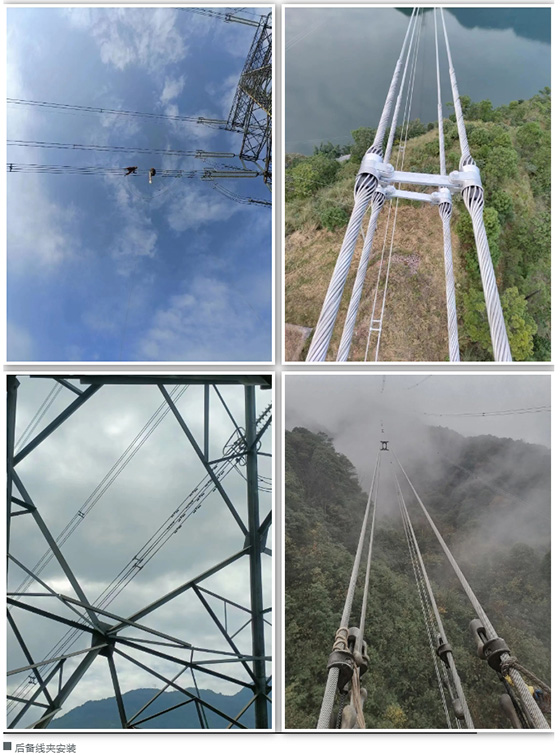

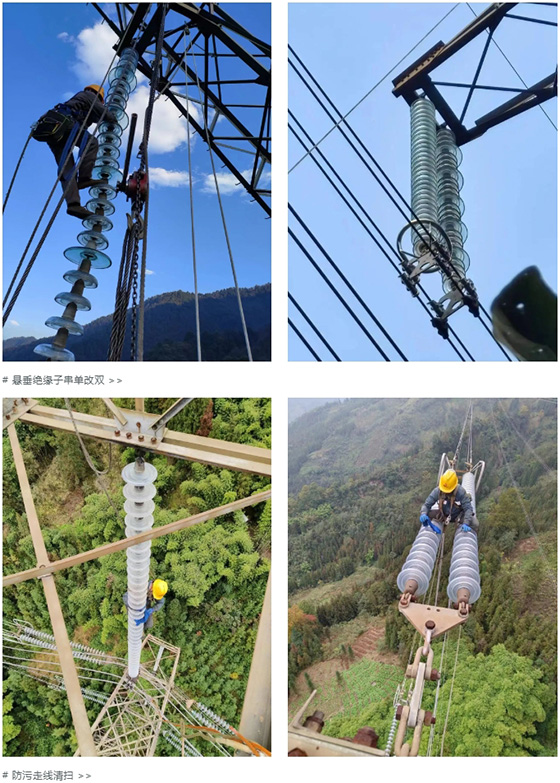

11月27日,为期19天的500kV石雅一二线综合检修工程顺利完成,累计完成防污清扫945串、后备线夹安装204套,并联间隙拆除47基,发热缺陷处理111处,自爆绝缘子更换6片,零星消缺56处,耐张线夹打孔39相,悬垂绝缘子串单改双同塔双回3基,引流压接1基,地线更换2.675km,有力保障了地区电网迎峰度冬安全稳定运行。

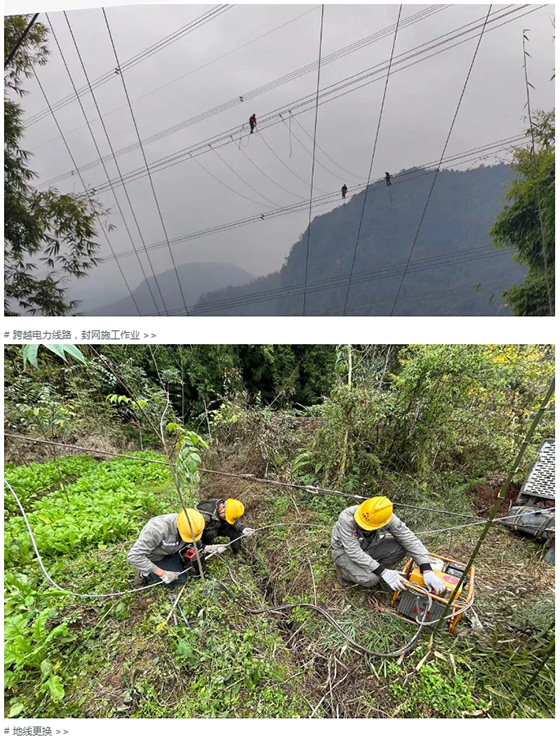

500kV石雅一二线起于石棉变电站,止于雅安变电站,此次综合检修包括耐张线夹打孔、自爆绝缘子更换、发热缺陷处理、防污走线清扫、后备线夹安装、地线更换、零星消缺等工作。其中,500kV石雅二线181#-186#段地线,因长期运行,锈蚀较为严重。为消除隐患,保证线路正常运行,对本区段架空地线及耐张、悬垂金具及防震锤进行更换。
项目施工地位于四川省雅安市荥经县、石棉县,地形山地为主,地势高低悬殊,路况较差,材料运输不便。线路顺山势延伸,线路高差、档距、坡度较大,大雾天气多发能见度差,给检修现场施工带来较大挑战。在石雅二线181#-186#架空地线更换工作中,185#-186#档距达1130米,涉及35kV、10kV、220V多条电力线路交叉跨越,施工作业安全风险等级高,技术难度大。面对诸多不利因素,项目团队作业前组织现场勘查,梳理作业难点、重点、风险点及预控措施,科学制定详细检修方案,过程中严格落实安全质量举措,全力确保项目高效推进。此次检修停电时间为11月09日至11月29日,共计21天,经过项目团队的不懈努力,最终提前2天完成全部检修任务。
