9月2日,我司承建的灵山六炉山(400MW)风电项目Ⅰ区35kV集电线路工程顺利开工,项目建设正式拉开序幕。 灵山六炉山风电项目规划装机400MW,是广西陆上单体...
8月27日,我司承建的洱源县大枫树光伏发电项目配套送出工程顺利完成首基基础浇筑,这是继项目开工后的又一重要节点。由此,项目进入施工高峰期。...
8月13日,由我司承建的白杨河煤矿110kV变电站外线PC总承包项目正式开工,项目进入全面建设阶段。 白杨河煤矿井田面积20.24平方公里,地质储量10.74亿吨,...
8月10日,由我司承建的洱源县大枫树光伏发电项目配套送出工程举行开工仪式,标志着项目进入全面建设阶段。 洱源县大枫树光伏电站是大理州2022年开工...
文章来源:网络 浏览次数:
6月10日,成蜀电力集团承建的500kV普洪三线综合检修任务按计划顺利完成。

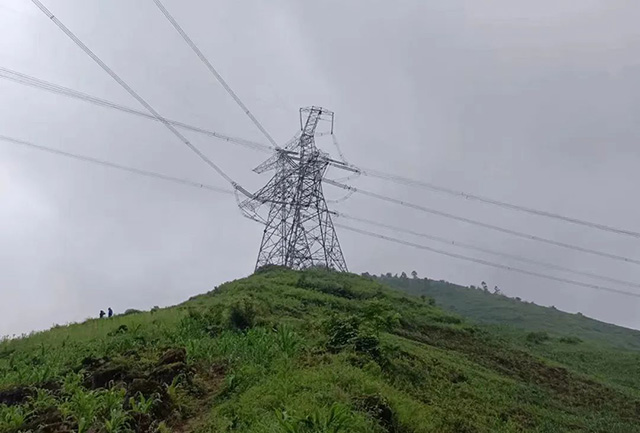

500kV普洪三线起于500kV普提变电站,止于500kV洪沟变电站,全线涉及铁塔591基,全长约 470公里。自1998年6月投运以来,己经运行20年以上。此次综合检修涉及登塔检查及消缺共计132基、走线检查共计82档42.422km,更换40基耐张塔147串跳线绝缘子串(绝缘子片数为5051片,重量达7吨),180#-240#绝缘子清扫,125#、165#、173#覆冰在线监测装置加装等作业内容。

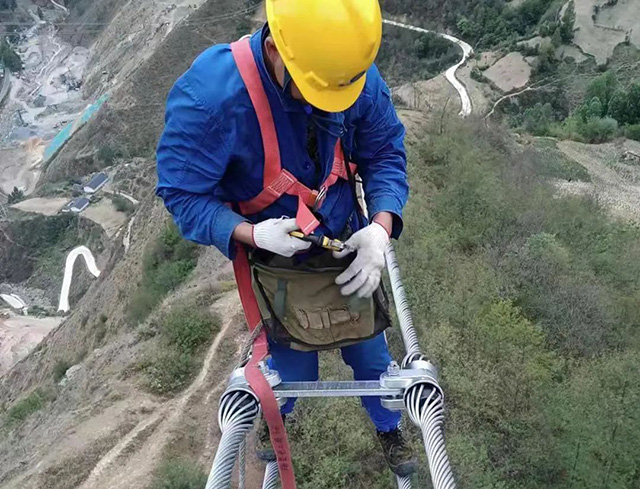

此次检修任务属于国网四川超高压公司西昌分部管辖范围。线路路径昭觉县、美姑县、雷波县,全线海拔高差大,山高林密、气候恶劣,开展巡线工作困难重重。为了在计划工期内完成所有检修任务,我司选派凉山地区线路检修经验丰富的项目经理、技术骨干组成团队核心,划分多个工作小组,合理分配作业任务。各小组紧盯目标,严守安全红线意识,规范高空安全作业,确保检修任务安全、高效推进。
经过8天持续战,所有检修任务顺利完成。综合检修的完成,将进一步强固区域电网,提高地区电网的稳定运行及迎峰度夏能力,为地区经济发展提供优质、安全、可靠的电力保障。
