西渝高铁(广安段)超高压线路迁改攻坚战圆满收官

2025-03-27 19:09

文章来源:网络  浏览次数:

      3月26日22时15分,西渝高铁广安段500kV电力线路迁改工程迎来关键节点——500kV黄达二线一次性送电成功。作为迁改工程收官线路,黄达二线的投运,标志着由我司承建的涵盖广黄一、二线,黄达一、二线四条500kV线路的超高压迁改任务全面完成。同时,这也标志着西渝高铁康渝段(广安段)三电及管线迁改工程所有超高压迁改全部完成,为西渝高铁桥梁、路基施工及后续架梁作业的有序推进扫清了关键障碍。

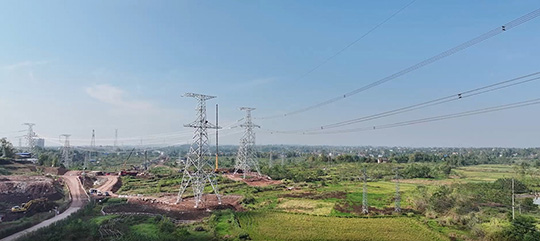

西渝高铁(广安段)超高压线路迁改攻坚战圆满收官

      迁改工程作为铁路项目主体工程推进的“先行者”和“排头兵”,是主体工程建设全面展开的基本保障。鉴于超高压输电线路在国家电网输电架构中的战略重要性及停电计划批复的严格性,此类线路通常每1至2年才有一次停电窗口期。其中500kV超高压输电线路因停电协调层级高、影响范围广,长期被视为三电迁改工程中的"硬骨头"。因此,四条线路的迁改不仅面临常规施工挑战,更因其能否按期完成直接关系到整个标段架梁的节点工期,成为决定西渝高铁建设进度的关键战役。

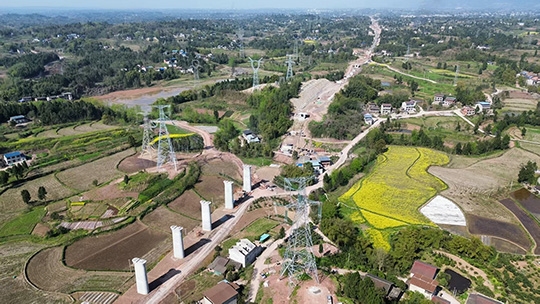

西渝高铁(广安段)超高压线路迁改攻坚战圆满收官

      在前期顺利完成广黄一、二线及黄达一线迁改后,项目团队集中力量攻坚黄达二线建设。面对仅有一次的宝贵停电窗口,团队需在极有限时间内完成线路切换。特别是在200吨级吊车进场环节,连续降雨导致施工便道承载力骤降,项目团队果断投入专项成本强化地基承载力,通过挖机实时平整、逐基铺设钢板的"动态保畅"措施,确保重型设备安全高效入场。面对因材料供货滞后被再次压缩的有效工期,项目团队采用多工序立体穿插、多小组并行施工等举措,极限冲刺,最终保质保量按时完成所有迁改任务。

西渝高铁(广安段)超高压线路迁改攻坚战圆满收官
