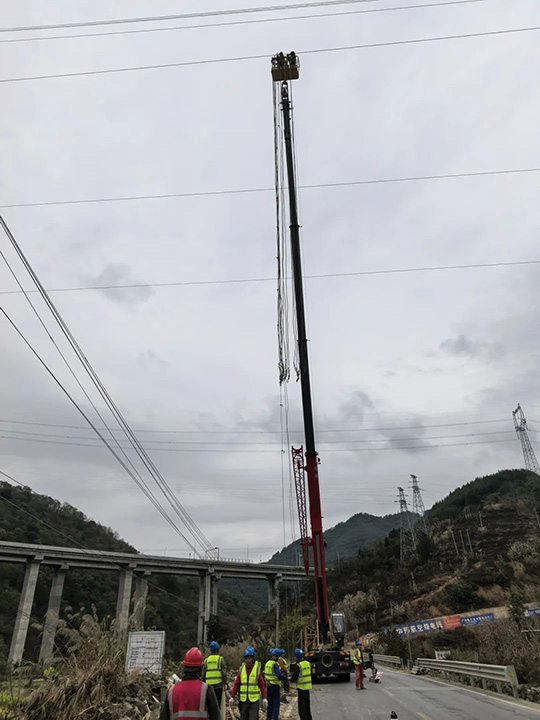

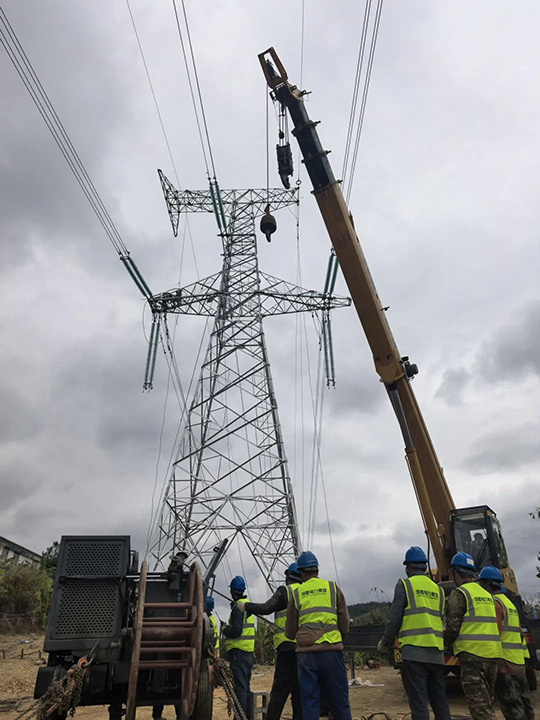

3月7日,隆林委乐至革步公路一期工程500kV天平Ⅱ线迁改工程消缺完成复验后具备带电条件,顺利完成所有迁改任务,比计划工期提前3天达成目标。为隆林委乐至革步公路的顺利建设创造了条件,也保障了区域电力输送的安全与稳定。
根据隆林委乐至革步高速公路的建设需要,该高速公路需从500kV天平Ⅱ线066#-067# 线路区段穿越。经检测,穿越区段电力线路不满足《110kV-750kV 架空输电线路设计规范》(GB 50545-2010)和《南方电网输配电线路交叉跨越专项反事故措施》(南方电网生技 [2017] 22 号)的相关规定。为确保高速公路建设与电力输送安全两不误,迁改工程势在必行。

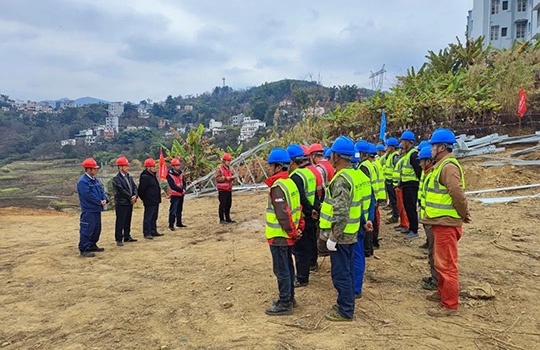

迁改工程起点为500kV天平Ⅱ线N66# 塔,止于N67#塔,沿原路改造。改造后采用“耐 - 耐”独立耐张段跨越公路,满足相关规范要求。此次迁改工程自2月16日开始停电施工,计划于3月10日完成。面对重要交叉跨越委乐至革布高速公路及519省道的复杂情况,集团公司专家委员会专家以现场为工作据点,在项目推进的重要环节,精准高效提供技术指导,全力给予坚实支撑。项目团队严格落实工期计划,精心组织施工,优化施工方案,合理调配资源,最终提前完成了迁改任务。
该迁改工程的顺利完成,不仅保障了隆林委乐至革步公路一期工程的顺利推进,对于完善区域交通网络、促进地方经济发展具有重要意义。同时,也确保了500kV天平Ⅱ线的安全稳定运行,为区域电力供应提供了坚实保障。
