500kV广黄一线迁改工程如期带电投运

2024-10-22 10:06

文章来源:网络  浏览次数:

       10月21日凌晨02:12,500kV广黄一线一次带电成功,恢复正常运行,标志着由成蜀电力集团承建的500kV广黄一线迁改工程圆满完成。

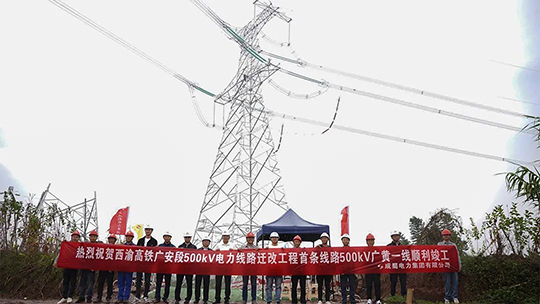

500kV广黄一线迁改工程如期带电投运

       500kV广黄一线迁改工程是决定西渝高铁广安段能否顺利推进的重要环节,意义重大。广黄一线迁改工程共涉及新浇制基础2基、拆旧立新铁塔各2基、利旧导地线挪移及部分新导地线架设安装。停电时间为10月4日至10月20日,共计17天,工期紧、任务重,且临近带电线路,作业安全风险大。

       集团高度重视项目实施,集团领导、专家多次前往现场指挥和指导工作;公司部门专业技术人员现场蹲点把关。项目部与参建人员,全力发扬成蜀铁军不畏艰难、能打硬仗的光荣传统,精心组织,严格落实各项技术及安全风险防控措施,克服雨季对工期与施工的不利影响,迁改工程于10月18日提前完工,并于10月19日一次性通过国网四川省公司、广安市铁路和机场建设发展服务中心等单位的联合验收,提前具备带电条件。我司优质高效的履约能力,获得相关各方的一致赞誉。

       500kV广黄一线迁改工程的竣工投运,为西渝高铁建设顺利推进及后续广黄二线迁改工程如期停电施工打下良好的基础。下一步,成蜀电力将乘势而上,继续按计划安全、高质量推进广黄二线、黄达一线、黄达二线三个迁改项目的实施,为国家电网安全运行、中国铁路建设事业作出应有贡献。
