5月10日,由我司承建的国网四川检修公司自贡分部500kV普洪一线三跨改造工程顺利完工。
500kV普洪一线起于500kV普提变电站,止于500kV洪沟变电站。其中,568#-569#跨越S66隆汉高速K53+850~950,576#-577#跨越G85渝昆高速内宜段,跨越档不满足国网公司“三跨”要求,为保障公共安全和电网安全,需对所属耐张段进行“三跨改造”。

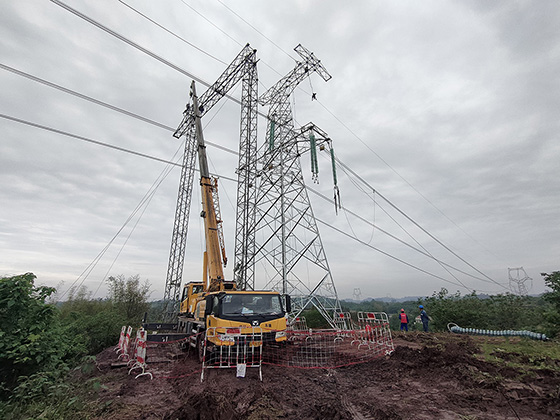

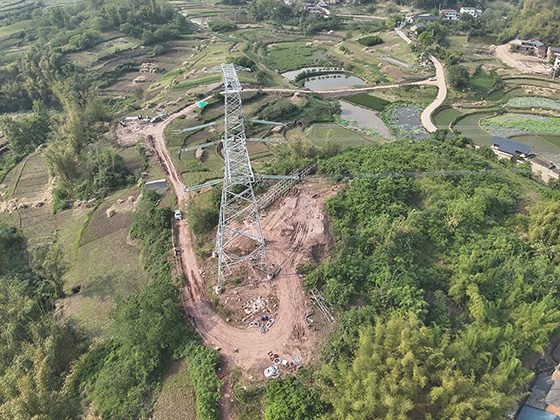

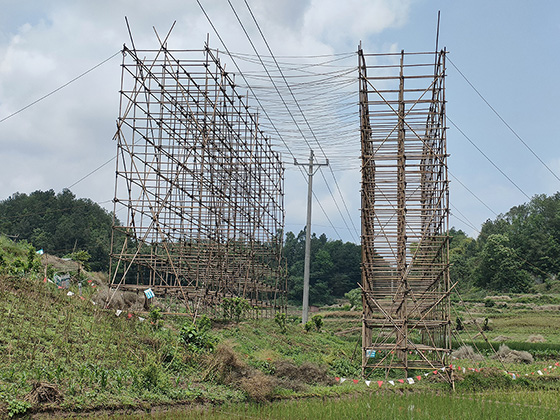

本次停电施工同时跨越隆汉高速、渝昆高速及电力线路,安全风险高,施工压力大。前期,项目部提前组织人员对作业现场开展勘察,详细编制施工方案,并加强施工方案编审批管理,确保施工有案可循、依案执行。过程中,严格落实作业风险安全督查、到岗到位全覆盖要求,刚性执行现场施工作业方案以及安全管理要求,确保重点风险全面管控。施工结束后,对相关资料进行整理归档并向国网四川检修公司移交相关台账,为工程完成画上圆满的句号。

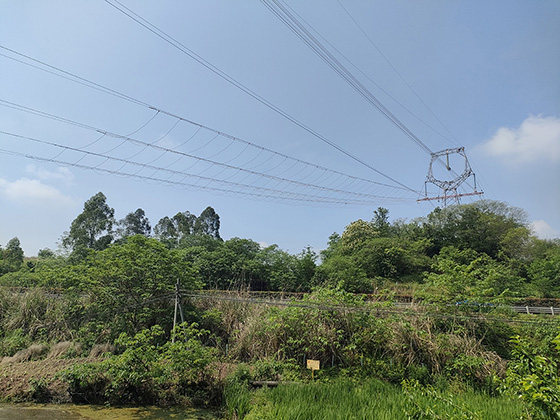

跨越S66隆汉高速公路
跨越10kV舒隆线桃山支线
线路的顺利改造将大幅提升跨越档的安全系数,保障区域公共安全和电网安全,为地区经济发展提供优质、安全、可靠的电力保障。
