5月10日,由我司承建的国网四川检修公司自贡分部500kV普洪一线三跨改造工程顺利完工。 500kV普洪一线起于500kV普提变电站,止于500kV洪沟变电站。其中,...
4月28日,由我司承建的国网四川超高压公司西昌分部500kV普洪一线综合检修工程历时十天,比计划工期提前两天完成所有检修任务,具备送电条件。 500kV普...
4月25日,集团董事陈君带队到新疆明基能源有限公司拜访该公司总经理薛超,并围绕合作建设的雀儿沟变-白杨河矿井变110kV线路送出工程进行座谈交流。新...
4月17日-24日,集团董事陈君、工程管理部经理邓骞、副经理贺勋一行赴巍山县红岩村光伏发电项目35kV送出线路工程、大理市柿坪里光伏电站项目配套送出工...
文章来源:网络 浏览次数:
4月28日,由我司承建的国网四川超高压公司西昌分部500kV普洪一线综合检修工程历时十天,比计划工期提前两天完成所有检修任务,具备送电条件。
500kV普洪一线起于500kV普提变电站,止于500kV洪沟变电站。西昌分部管辖500kV普洪一线路长度为106.449km, 铁塔 228 基。此次综合检修包括导线补长、安装防掉串金具、安装防断线金具、更换自爆绝缘子、清扫绝缘子、走线检查、登塔检查消缺、更换球头、发热缺陷处理、安装避雷器等内容。

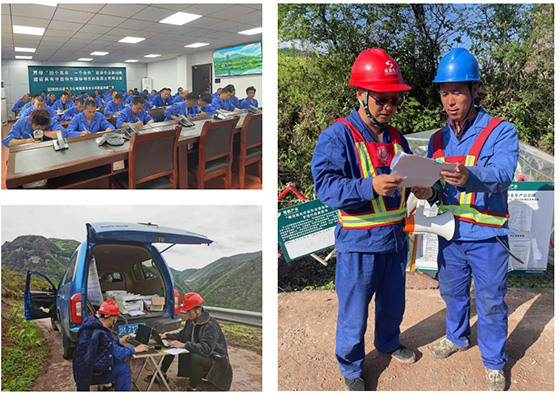

500kV普洪一线综合检修工程位于凉山彝族自治州昭觉县、美姑县,全线海拔较高,多高山峻岭,人员进入、材料运输条件较差。受当地高原性气候特点影响,施工过程中低温、雨雾天气多发,室外温度低至3-4℃,增加施工难度,影响工期进度。工程时间紧、任务重,项目管理人员为提高时间效率,利用现场简陋的办公条件进行办公,现场发现问题及时处理,确保检修工作快速推进。导线补偿工作中,跨越电力线路、乡村公路、通讯光缆,在强化人员准入考核的同时,项目管理人员紧盯现场,时刻叮嘱高空人员做好安全防护,施工队伍严格落实安全措施,确保安全有序。项目团队克服多重不利因素,精心组织,安全生产,赢得了业主单位的认可,再次彰显成蜀铁军敢打敢拼的良好精神风貌。

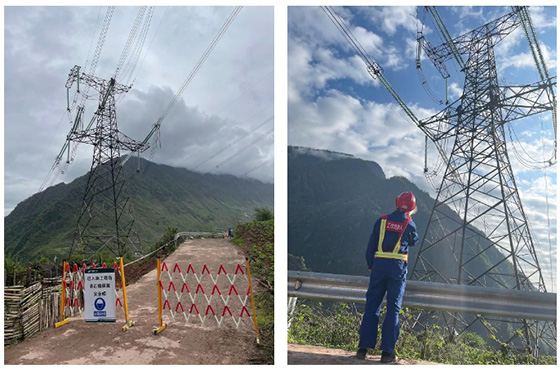

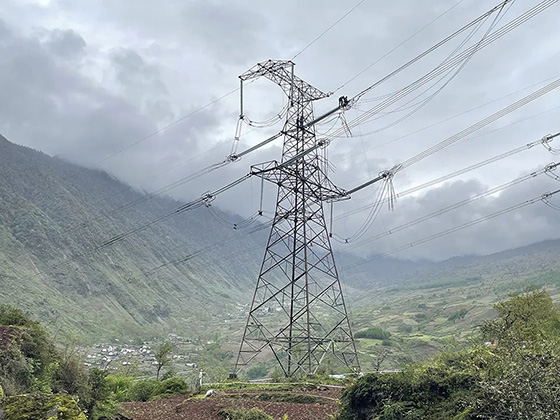

500kV普洪一线是构成四川省500kV主网的重要线路之一。此次综合检修的完成,将进一步强固区域电网,提高电网的安全稳定运行及迎峰度夏能力。
