220kV松理二线三跨隐患治理工程竣工投运

2024-04-17 21:47

文章来源:网络  浏览次数:

       4月15日16点45分,我司承建的国网凉山供电公司220kV松理二线三跨隐患治理工程接地线全部拆除,220kV松理二线于次日0点23分由检修转为运行,该工程顺利竣工投运。

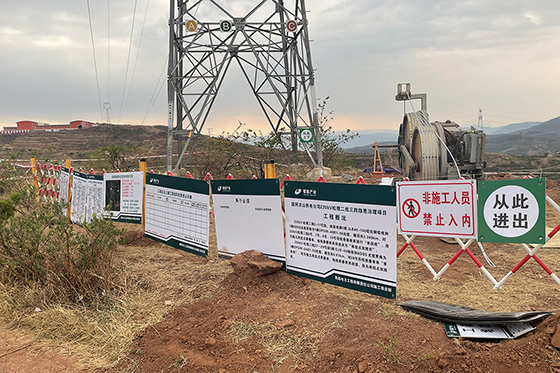

220kV松理二线三跨隐患治理工程竣工投运

       工程内容包括将5-11号段原线路1根JLB40-100铝包钢绞线更换为1根OPGW-48B1-90光缆,拆除ADSS,对6号、7号、8号、10号导线悬垂单串进行“单改双”,并登杆检修。将27-29号段1根GJX-50地线更换为1根OPGW-24B1-50光缆,拆除ADSS,对28号导线悬垂单串“单改双”,并登杆检修。

220kV松理二线三跨隐患治理工程竣工投运

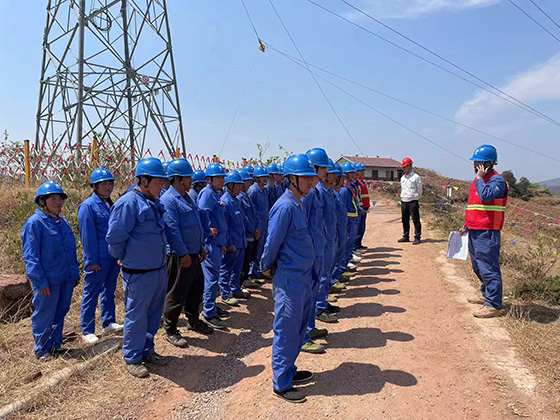

       隐患治理工程3次跨越沿江高速公路,工程实施技术难度大、风险等级高。工程实施前,项目部组织新进人员进行安规考试,落实风控准入专业及成绩合格举措,进行充分的安全技术交底,宣贯行业与集团安全生产规章制度。工程实施过程中,跨越沿江高速、G108国道以及110kV会塔二线、10kV白欣线等电力线路。项目管理人员以跨越沿江高速公路封网作为重点,认真执行现场定制化管理,实施全过程监督检查,并对危险点及风险点提前预判,跟踪辨识,严格落实高空坠落等风险管控措施。

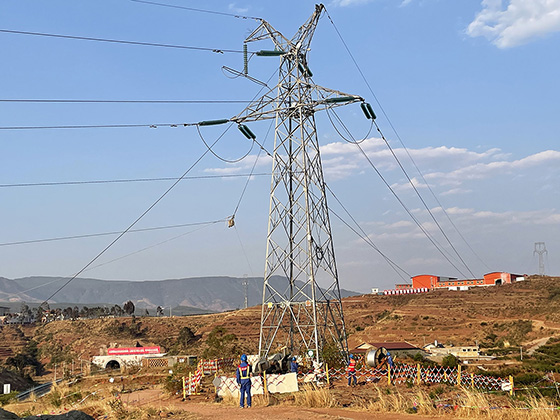

220kV松理二线三跨隐患治理工程竣工投运

       工程计划工期为4月11日-15日,共计5天。项目部高效组织,安全推进,最终在计划工期内圆满完成所有工程任务,助力消除线路运行隐患,有力保障了220kV松理二线的安全稳定运行。
