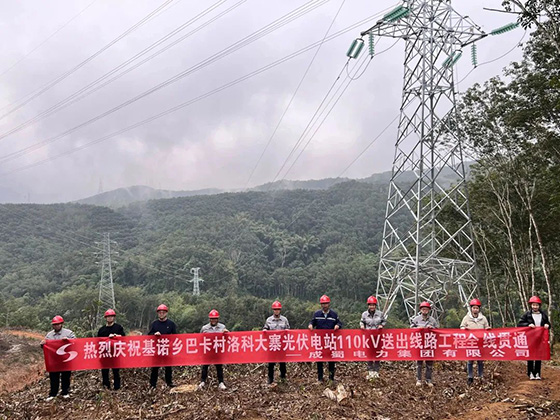

12月29日,我司承建的基诺乡巴卡村洛科大寨光伏电站110kV送出线路EPC工程全线贯通,具备带电条件。

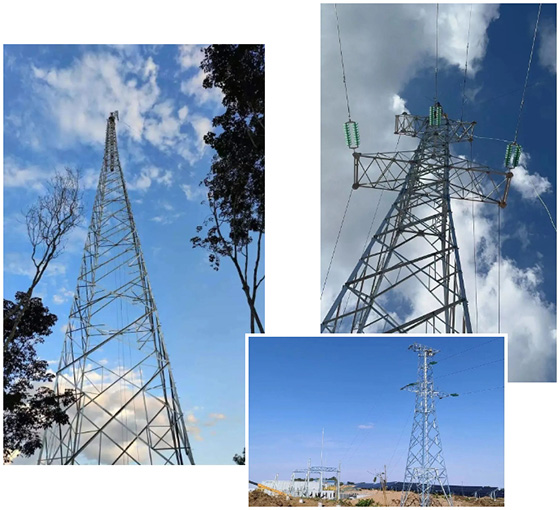

线路工程起于拟建洛科大寨光伏升压站新建1回110kV线路,接入220kV黎明变。该线路的建设可以兼顾建成的大渡岗乡大荒田45MW光伏电站、基诺乡巴卡村洛科大寨25MW光伏电站、洛科新寨15MW光伏电站三个项目(装机容量共计85MW)的接入,同时服务于西双版纳片区其他新能源的整体送出。

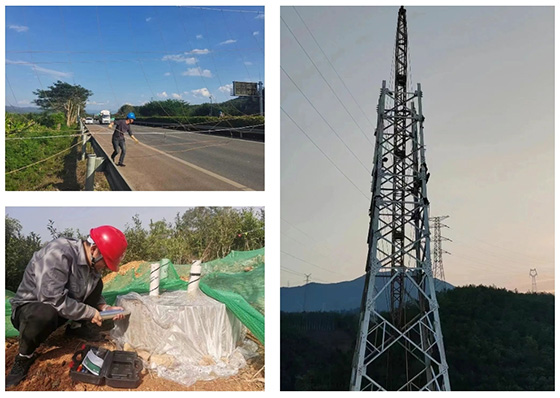

此线路工程建设关系重大,计划工期为11月01日-12月30日,工期紧、任务重,是项目团队应对的最大挑战。接到任务后,项目团队迅速组织踏勘,制定基础、铁塔组立、架线、跨越G8511昆磨高速公路专项施工方案,梳理工程建设重点、难点,科学制定项目节点计划,合理统筹调度人员、物资,高效推动项目建设。线路展放阶段,N31-N32跨越G8511昆磨高速,安全风险等级高,施工技术难度大,项目部落实安全施工监管举措,安排专人在作业前对跨越架进行检查,并在过程中对跨越高速施工作业进行全程督导。保障高效、安全的同时,项目部严守工程建设质量关,强化基础、组塔、放线等关键环节过程管控,组织开展质量监督自查自检。最终,项目如期完成全部建设任务,竣工交付。
线路工程如期竣工,为三个光伏电站的绿色能源消纳提供了通道,助力西双版纳地区提升绿色能源供应能力,提高绿色能源消费占比,优化区域能源结构。
