12月28日,我司承建的乌拉特后旗潇源风力发电有限公司50MW风电项目110kV送出线路工程顺利竣工投运。
乌拉特后旗潇源风力发电有限公司50MW风电项目总装机规模50MW,安装6台风机(1台10MW,5台8MW),配套1座110kV升压站。该风电项目是巴彦淖尔市重点建设项目之一,项目建成后,每年可为电网提供清洁电能1.45亿度,节能减排效益显著。

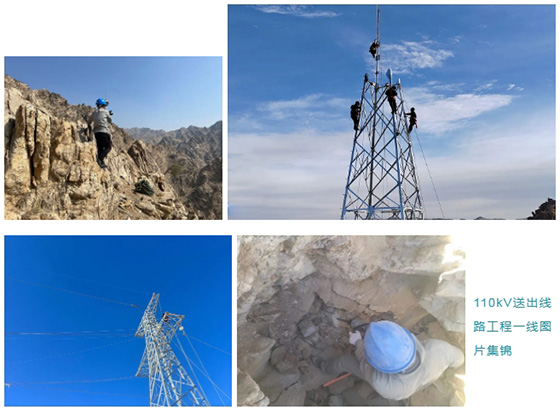

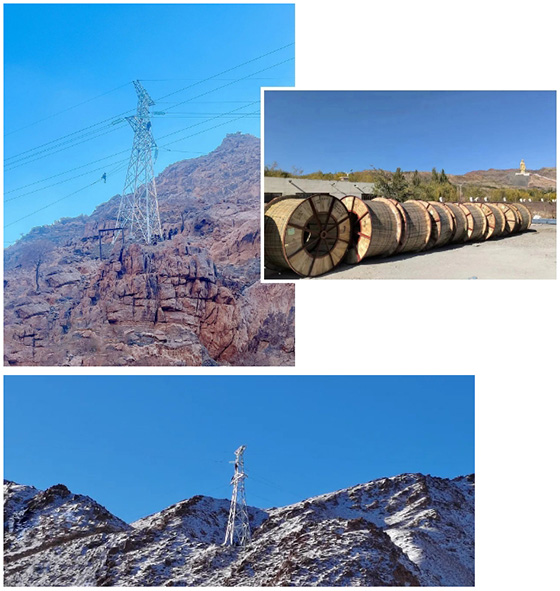

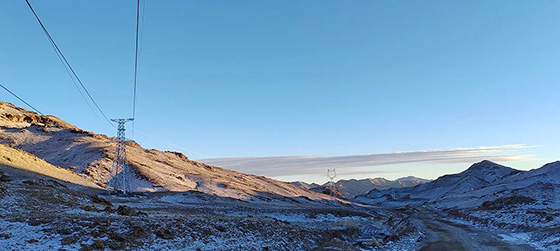

线路工程纵向穿越整个阴山山脉西段,地势高峻,地形复杂。新建115基铁塔中有96基塔位在山地,山体岩石比例达到83.5%,岩体坚硬,基础开挖难度大,施工人员因地制宜采用水磨钻、潜孔钻、爆破等方式,提高开挖效率;路面多沙石,道路运输条件差,材料运输多采用“大车+小车”转运的方式进行,山势陡峭、坡度大的区域则通过架设索道进行。项目所在区域冬季寒冷干燥风沙多,低温天气持续,大大增加了施工难度,对工期进度产生一定影响。#96-#115号铁塔架线,面临10处带电跨越作业,风险等级高、施工难度大、多方协调复杂。项目团队担当作为,抢抓有利天气,不同标段设立专职管理人员,针对性地开展分段管理,严格落实巡逻、抽查、指导等系列工作,全方位做到思想到位、行动到位、职责到位,统筹资源、管控现场,工程建设有序推进,最终按计划全面竣工交付。
送出线路工程作为风电项目的重要组成部分,如期竣工交付为整个风电项目的顺利投运奠定了坚实基础,助力地区绿色能源消纳。
