10月26日,由我司承建的云南省元江县干坝农光互补光伏项目220kV送出线路EPC工程顺利竣工,具备投运条件。 云南省元江县干坝农光互补光伏项目220kV送出线...
10月26日,经过业主、总包、施工单位的精心组织和送电前的检查与复查,中国石油四川石化220kV总降变隐患治理项目于14点40分开始冲击送电,并于18点左右...
10月13日,我司承建的500kV石雅三四线迁改工程完成全部迁改任务,并于15日凌晨顺利送电投运。 500kV石雅三四线迁改工程起于原500kV石雅三四线234#大号侧新...
10月4日,呼和浩特新机场高压线迁改工程顺利开工,项目建设正式拉开序幕。 呼和浩特盛乐国际机场定位为国内重要的干线机场、区域性枢纽机场、一类航...
文章来源:网络 浏览次数:

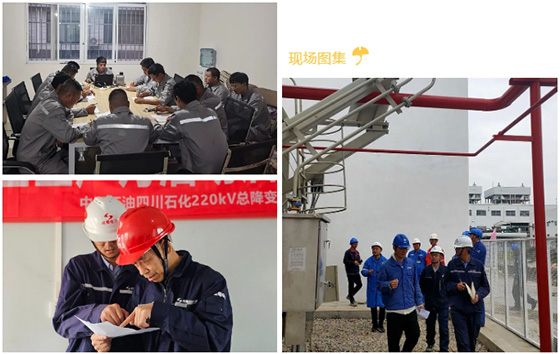

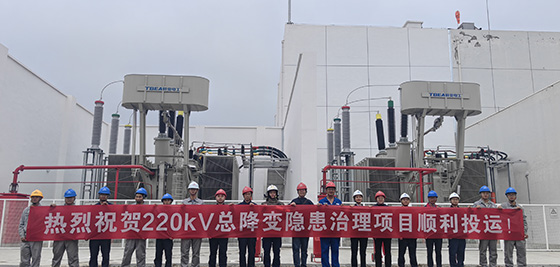

10月26日,经过业主、总包、施工单位的精心组织和送电前的检查与复查,中国石油四川石化220kV总降变隐患治理项目于14点40分开始冲击送电,并于18点左右2台主变五次充电完成,顺利投运。
该项目是目前集团公司变电事业部重要的PC项目。项目建设内容包括:电气一次部分对220kV总降变A单元、1、2号主变进行扩容改造,将现有2台容量为75MVA的主变压器更换为2台120MVA主变,并扩建35kV开关柜8面,迁改2回35kV脱盐水电缆;与一次部分改造相关的保护、测量、监控、通信等电气二次部分改造;扩建高度15.5米35kV配电室约800平方米,新建主变基础及防火墙,迁改事故油池及排油污水泵池。

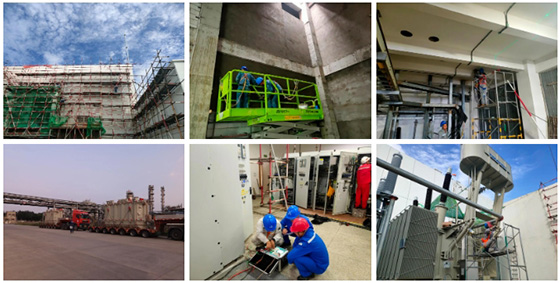

项目于4月20日开工建设。建设期间,项目团队秉承集团公司“满足客户,成就员工,服务社会”的核心价值理念,众志成城,克服工期紧、任务重、设备监造、高温酷暑等多重难题,仅用时2个月,于2023年6月底完成综合楼封顶。9月6日主变设备进场安装,10月20日安装调试完成,10月24日顺利通过竣工验收,10月26日成功送电。工程建设跑出了加速度,彰显了成蜀电力人抢抓进度的担当与魄力,展现了成蜀电力集团高效、优质的履约能力。
项目的成功投运将消除中国石油四川石化220kV总降变运行中的诸多隐患,提供强有力的供电保障,为中国石油四川石化下一步乙烯扩建、一循扩容改造、第三套硫磺扩建等项目的实施打好坚实基础,有效助力项目建设与发展。
