10月1日,集团总经理陈云、副总经理江明来到川藏铁路500kV石雅三四线迁改项目现场,督导项目部配合开展国网四川省电力公司领导视频连线调研事宜,并...
9月29日,500kV永南Ⅰ回线拉V塔改造与地线更换任务圆满完成,并顺利投运。 500kV永南Ⅰ回线起于永修500kV变电站出线构架,止于南昌500kV变电站进线构架。该...
9月21日上午,我司承建的500kV鹰抚I回线三跨迁改工程成功投运。 500kV 鹰抚Ⅰ回线195#-200#段于抚州市临川区东馆镇玉湖村跨越S46抚金高速公路,未采用独立耐...
9月15日,随着N104铁塔基础浇筑的完成,我司承建的云南省元江县干坝农光互补光伏项目220kV送出线路EPC工程基础浇筑全部完成,标志着项目建设取得阶段性...
文章来源:网络 浏览次数:
9月29日,500kV永南Ⅰ回线拉V塔改造与地线更换任务圆满完成,并顺利投运。
500kV永南Ⅰ回线起于永修500kV变电站出线构架,止于南昌500kV变电站进线构架。该线路于2000年投运,至今已投入运行超过22年。

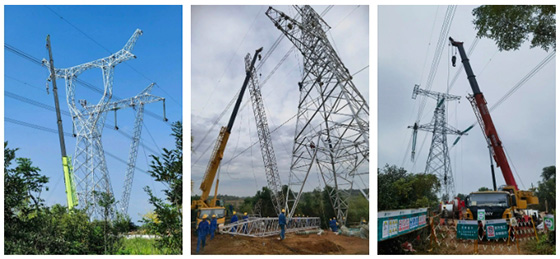

随着农业机械化、科学化作业迅速兴起,原线路部分拉V塔影响农业机械化作业的同时也增大了被外力破坏的风险,不满足运维要求和国家电力运行相关规定,需进行改造。改造工程包括拆除、新建铁塔5基,导地线更换、附件安装以及风偏改造等作业内容。

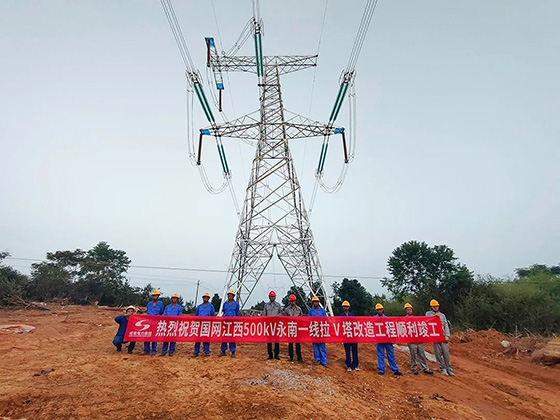

架空地线长年受到风、覆冰、低温等气象条件及大气污染的影响,已出现严重锈蚀,在雷击的情况下易出现断股和断线的危险,从而严重影响到线路的安全运行。为保证线路运行安全,需对该线路右侧1根架空地线、地线金具串及防振锤进行更换,涉及铁塔109基,线路长度约43.2km。

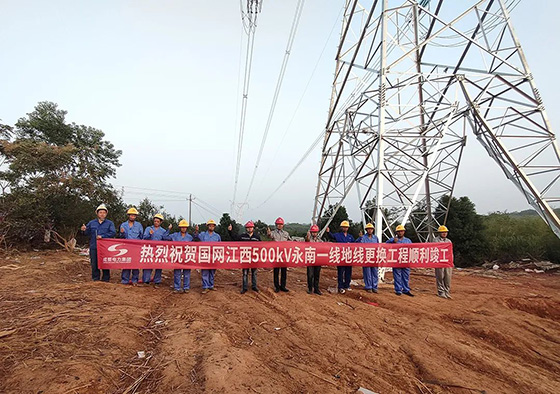

工程点多面广,计划停电时间为9月17日至9月28日,时间紧、任务重。开工即是冲刺,项目团队科学制定安全、质量、进度目标,高效组织、调配人员与工器具,全力确保工程任务在计划工期内全部完成。项目团队严抓作业风险管控,做实现场勘查、做足作业风险评估、做细施工作业计划,重点把控张力场、牵引场设置,交叉跨越、高处作业等安全措施的完备性。经过12天连续奋战,投入约200人,工程各项任务最终圆满完成。该工程的顺利投运,对500kV永南Ⅰ回线的安全运行具有重要意义。
