文章来源:网络 浏览次数:
5月19日,500kV咸梦Ⅱ回线194#-195#跨永武高速公路、367#-368#跨越昌铜高速公路两处耐张段改造工程顺利实现竣工投运。
500kV咸梦Ⅱ回线起于500kV咸宁变电站,止于500kV梦山变电站。线路路径全长196.116km,全线杆塔总计447 基。本工程在原194#直线塔小号侧20m处新建新194#耐张塔,拆除原194#,更换新194#-197#耐张段左右2边相导线,同时将左侧一根架空GJ-100型镀锌钢绞线更换为72芯OPGW光缆。改造后形成“耐-高速-直-直-耐”独立耐张段跨越永武高速。在原368#直线塔大号侧219m处新建新368+1#耐张塔,更换新365#-368+1#耐张段3相导线,左侧一根架空GJ-100型镀锌钢绞线更换为72芯OPGW光缆。改造后形成“耐-直-直-高速-直-耐”独立耐张段跨越G6021昌铜高速。

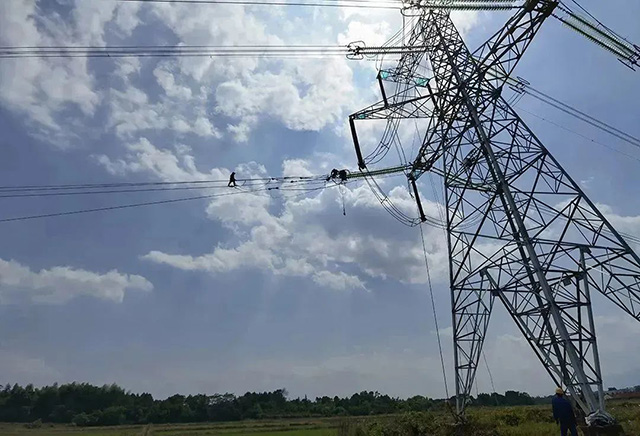

两处改造段线路施工作业涉及点多面广,且停电时间短,跨越多条高速公路、国道、县道及大量电力线路,工作量大,任务重。特别是涉及S30永武高速、G220国道公路、G6012昌铜高速等重要交叉跨越,施工技术难度大、风险高,对施工作业人员人数及技术水平要求高。项目人员高效组织,科学管理,过程中严守安全,狠抓质量,确保了工程按期完成,顺利投运。
500kV咸梦Ⅱ回线是500kV咸阳变电站至500kV梦山变电站的主要送出电源线路,改造工程如期竣工投运,提高了线路供电质量和电网运行可靠性,有力保障了沿线地区的生产生活用电。
