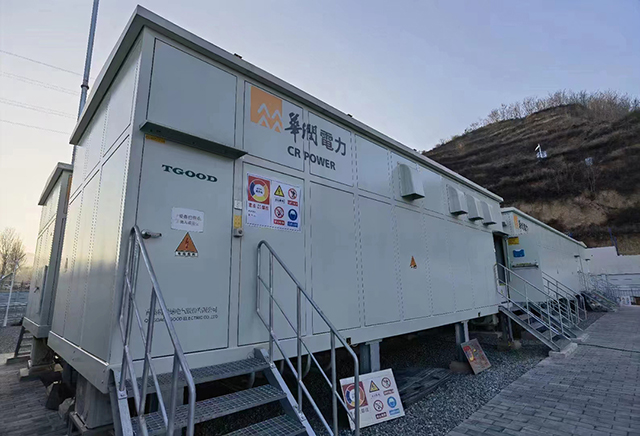

12月28日16点40分,成蜀电力集团承建的华润电力陇县关山100MW风电项目110kV升压站倒送电成功,为项目全容量并网打下坚实基础。

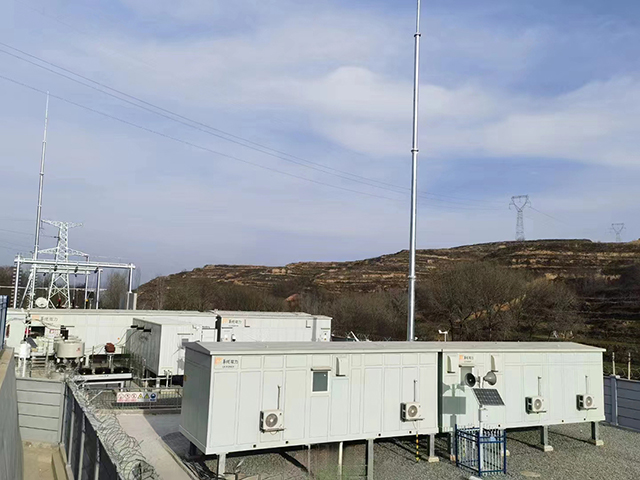

华润电力陇县关山 100MW 风电场位于宝鸡市陇县西南约 27km,属于山地地形,地形条件复杂。项目核准容量为100MW,设计安装40台单机容量为2.5MW 的风力发电机组。项目新建一座110kV升压站,采用单母线接线型式。升压站按“无人值班、无人值守”的方式运行,设置1套升压站计算机监控系统和1套风电场监控系统,布置于升压站二次舱内,整个综合自动化系统对本站的运行和主要设备实施全面的自动监测和控制。
倒送电工作涉及单位多,专业性强,技术标准高,操作复杂。倒送电前,为确保工作取得圆满成功,项目管理人员统筹谋划、周密部署,组织召开送电前的工作部署会,对倒送电启动方案反复消化,明确各关键岗位任务、明确各方协调配合方式,形成“覆盖各类别、横向到边、纵向到底”的工作局面;凝聚合力、抓好整改,送电前组织各参建单位,全面检查送电前的各项措施落实到位,对启动操作流程多次进行模拟预演,操作过程中严格遵守启动方案,确保每个环节万无一失。
自项目开工建设以来,建设团队发扬奋勇拼搏、砥砺前行的作风,克服地形复杂、疫情突发、特大水灾等多重挑战,通过制定详细的施工方案,优化管理,加班加点完成工作任务,确保了项目建设进度。下一步,项目部将抓实后续工作,持续巩固成果,全力服务于项目全容量并网目标。
