国瑞洁源平原风电场项目35kV集电线路工程全线贯通

2022-12-23 09:17

文章来源:网络  浏览次数:

       12月21日,随着现场最后一档导线展放的完成,国瑞洁源平原风电场项目35kV集电线路工程全线贯通,公司成立以来施工难度最大的顶管穿越施工顺利完成。

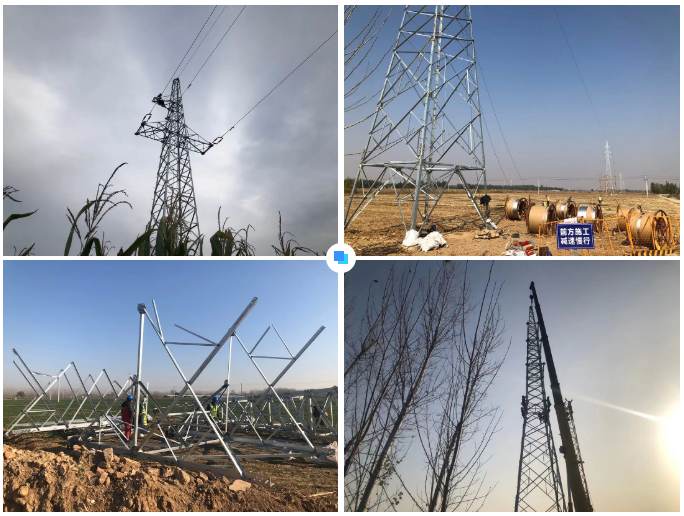

国瑞洁源平原风电场项目35kV集电线路工程全线贯通

       国瑞洁源平原风电场项目属于德州市平原县2022年重大建设项目,占地面积约50000平方米。工程规划装机容量50MW,采用14台140m轮毂高度机组。成蜀电力集团承建其中35kV集电线路工程,新建架空集电线路全长约32.36km,铁塔136基,敷设电缆长度约6.69km,安装14台箱变。

国瑞洁源平原风电场项目35kV集电线路工程全线贯通

       工程建设以来,涉及7个镇、36个村组的民事协调,以及公路局、交通局、电业局、行政审批局、水利局5大部门的手续办理,协调难度大、过程复杂;工程涉及超过600米的相加河水库水下顶管穿越,是公司成立以来施工难度最大的顶管穿越施工,技术要求高、风险挑战大。面对困境,项目部团结协作,敢啃硬骨头,以百折不回的毅力与勇气不断攻坚克难,最终取得了项目建设的重大阶段性胜利。

国瑞洁源平原风电场项目35kV集电线路工程全线贯通

       工程的全线贯通,标志着该集电线路工程正式进入调试运行阶段,为整个风电项目的正式并网发电打下了坚实基础。接下来,项目部将严格按照集团公司及相关规范要求对集电线路进行并网前的预验收工作,对于发现的问题做到及时整改、消除缺陷,确保集电线路上14台风机一次并网发电成功。
