当前位置: 首页 > 集团新闻 >

110kV雷坝二线58-77号重冰区段抗冰差异化改造工程竣工投运

2022-11-19 19:00

文章来源:网络  浏览次数:

       11月18日,成蜀电力集团运检项目110kV雷坝二线58-77号重冰区段抗冰差异化改造工程顺利完工并成功送电。

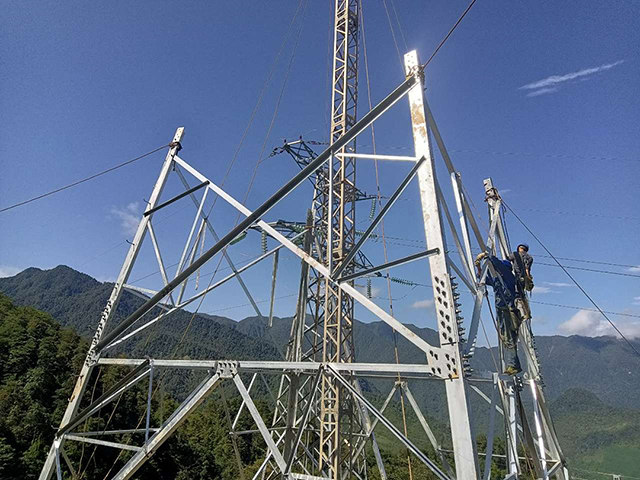

110kV雷坝二线58-77号重冰区段抗冰差异化改造工程竣工投运

       改造工程在110kV雷坝二线原57号大号侧290米处新建1基耐张塔为重冰区改造起点,沿原线路通道走线,至原78号塔小号侧250米处新1基耐张塔为重冰区改造止点,改造段按40㎜冰区设计。本次改造共新建铁塔34基(其中耐张塔31基,直线塔3基),新建线路长5.348km,更换及新展放OPGW光缆路径全长6.64km;新建塔前、后侧各两段耐张段导、地线及OPGW光缆重新调整弧垂;拆除原线路58#-77#铁塔20基,拆除原线路导地线长度5.043km。

110kV雷坝二线58-77号重冰区段抗冰差异化改造工程竣工投运

       工程所在地雷波县相对高差近3700米,高山峡谷、森林草原密布,施工环境恶劣,运输条件差。亚热带山地立体气候,天气变化快,多风雪雨雾天气,施工进度受到较大影响,工期被迫压缩。项目人员顽强拼搏,依据地理环境与气候条件,合理制定、优化施工方案,抢抓有效施工时间,落实“三算四验五禁止”安全管控要点,最终如期完成改造任务,得到业主单位的认可。

110kV雷坝二线58-77号重冰区段抗冰差异化改造工程竣工投运

       受每年寒潮影响,110千伏雷坝一、二线输电线路经常出现一定程度覆冰,情况严重时可能引发倒杆断线等电网事故,直接影响地区工农业、居民生产生活的用电。今年6月,成蜀电力集团顺利完成了110kV雷坝一线58-77号重冰区段抗冰差异化改造。如今,两项改造工程的竣工投产,将有力地保障迎峰度冬期间地区电网的安全稳定运行。
