3月19日03时17分,成蜀电力集团运检项目500kV谭乐一二线三跨改造工程全面竣工,顺利送电投运。

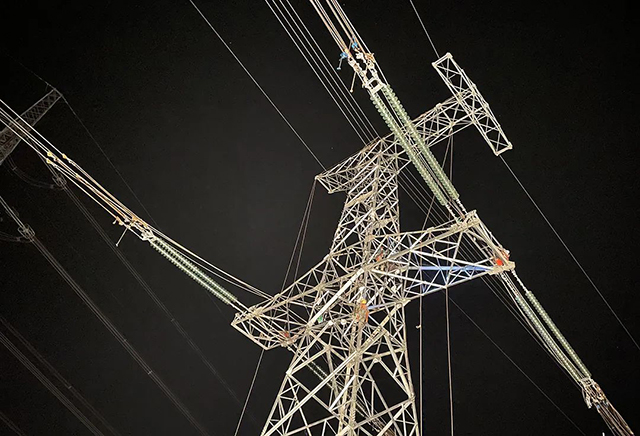

该工程难度系数大,一线5号~6号塔、30号~31号塔,二线129号~130号塔均涉及跨越高铁施工作业。其中,30号~31号塔跨越宝成线、成绵乐客运专线两条铁路。按照有关部门规定,为避免影响高铁正常运行,白天不允许施工作业,施工作业必须在夜间十二点之后进行,并且在凌晨四点半以前施工完毕,撤出所有人员和机具设备。凌晨跨越高铁施工作业,是项目推进中的一块“硬骨头”。
夜间施工难度大、风险等级高、白天与黑夜连续施工,项目人员的身心意志经受住了巨大的考验。他们直面挑战,真抓实干,做好自己本职工作的同时,积极协同配合,全力确保了项目按期送电投运。
